Côn Đảo: Hành trình điện khí hóa bằng cáp ngầm dài nhất ĐNA

Dòng điện quốc gia đã chính thức được đưa ra Côn Đảo thông qua dự án cấp điện trị giá 4.923 tỷ đồng do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư. Sự kiện này đánh dấu lần đầu tiên Côn Đảo được hòa vào lưới điện quốc gia, mở ra một chương mới cho sự phát triển của đặc khu này.

Thi công kéo cáp ngầm xuyên biển cấp điện cho Côn Đảo. Ảnh: Việt Hà
Cấp điện Côn Đảo: Thi công cáp ngầm xuyên biển (Ảnh Việt Hà). Ảnh: Internet

Dự án bao gồm hơn 100 km đường dây, trong đó có 17,5 km đường dây trên không tại Cần Thơ với 32 trụ, 77,7 km cáp ngầm xuyên biển từ đất liền ra đảo, và 8,5 km cáp ngầm trên đảo. Bên cạnh đó, dự án còn mở rộng trạm biến áp 220 kV tại phường Vĩnh Châu (Cần Thơ) và xây dựng mới trạm biến áp 110 kV tại Côn Đảo.

EVN cho biết đây là dự án điện biển đảo phức tạp nhất từ trước đến nay, với toàn bộ quá trình khảo sát, thiết kế và giám sát được thực hiện bởi các đơn vị trong nước. Các nhà thầu Việt Nam đã đảm nhận thi công đào rãnh, rải cáp ngầm và sử dụng móng cọc bê tông dài kỷ lục 61 m cho đường dây trên biển. Cáp được chôn ở độ sâu tới 52 m, sâu nhất tại Việt Nam, và tuyến cáp ngầm xuyên biển 110 kV này cũng được ghi nhận là dài nhất Đông Nam Á.

Ông Trần Ngọc Dũng, Giám đốc quản lý dự án thuộc Ban Quản lý dự án Điện 3, chia sẻ rằng từ tháng 3/2025, hàng trăm kỹ sư và công nhân đã làm việc không ngừng nghỉ với tinh thần “vượt nắng, thắng mưa”, thậm chí làm xuyên đêm để đảm bảo tiến độ.

Ông Dũng nhấn mạnh: “Mỗi mét cáp kéo ra biển không chỉ là một bước tiến về kỹ thuật mà còn mang ý nghĩa xã hội sâu sắc. Vì vậy, dù gặp sóng lớn hay mưa bão, chúng tôi vẫn quyết tâm hoàn thành dự án đúng thời hạn.”

Thời tiết khắc nghiệt là một trong những trở ngại lớn nhất trong quá trình thi công. Ông Nguyễn Duy Trung, Chỉ huy trưởng gói thầu xây lắp số 1 của Công ty cổ phần Tập đoàn PC1, cho biết mỗi chuyến ra khơi thi công đều phải đối mặt với gió giật mạnh và sóng lớn. Để đảm bảo tiến độ, đơn vị đã huy động thêm sà lan, tàu kéo và tàu tự hành, tranh thủ từng giờ khi biển êm để vận chuyển vật tư và thiết bị.

Trên biển, đơn vị còn dựng sàn nổi để tập kết vật tư, thiết bị, giúp thi công liên tục mà không bị ảnh hưởng bởi thời tiết.

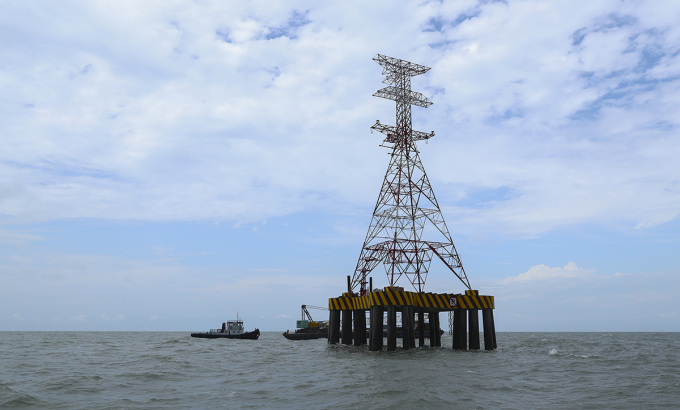

Thi công trụ 32 trên biển Cần Thơ, nơi bắt đầu tuyến cáp ngầm xuyên biển ra Côn Đảo. Ảnh: Thành Trung
Thi công trụ 32 trên biển Cần Thơ, nơi bắt đầu tuyến cáp ngầm xuyên biển ra Côn Đảo.
Ảnh: Thành Trung. Ảnh: Internet

Tại gói thầu số 4, Công ty Phú Xuân chịu trách nhiệm thi công các trụ điện ngoài biển. Ông Mai Xuân Hưng, Phó tổng giám đốc công ty, cho biết công nhân phải ăn ở tại chỗ và làm việc theo ca ngày đêm. “Có thời điểm, chúng tôi thi công ba ca bốn kíp liên tục. Đến giữa tháng 7, toàn bộ các hạng mục của gói thầu đã hoàn thành đúng tiến độ,” ông Hưng nói.

Theo EVN, dự án sẽ cung cấp điện ổn định và lâu dài cho Côn Đảo, thay thế các máy phát diesel tốn kém và gây ô nhiễm. Việc sử dụng diesel trước đây khiến ngành điện phải bù lỗ khoảng 100 tỷ đồng mỗi năm, trong khi nhu cầu điện trên đảo tăng 20-30% mỗi năm. Dự án cũng được kỳ vọng sẽ giảm phát thải khí nhà kính, góp phần thực hiện cam kết phát triển bền vững của Việt Nam.

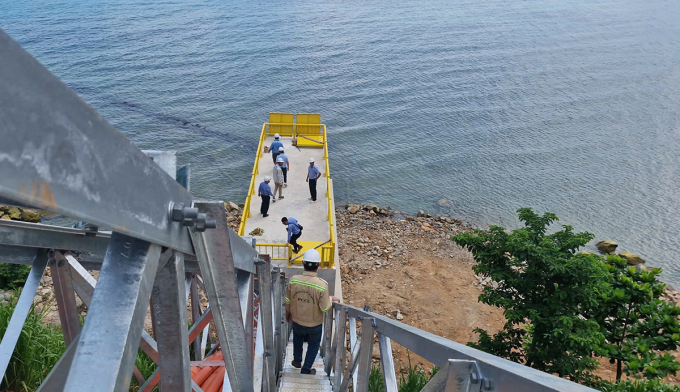

Các đơn vị liên quan kiểm tra khu vực tiếp bờ của tuyến cáp ngầm xuyên biển tại Côn Đảo. Ảnh: Huyền Trần
Các đơn vị liên quan kiểm tra khu vực tiếp bờ của tuyến cáp ngầm xuyên biển tại Côn Đảo.
Ảnh: Huyền Trần. Ảnh: Internet

Dự kiến, dự án sẽ cung cấp cho Côn Đảo tổng công suất khoảng 29 MW trong năm nay, hơn 55 MW vào năm 2026 và 90 MW vào năm 2035.

Trước đây, toàn bộ 16 đảo của Côn Đảo với hơn 13.000 dân chỉ dựa vào 9 máy phát diesel với tổng công suất gần 13 MW. Các máy phát này phải hoạt động 17-18 tiếng mỗi ngày và thường xuyên bị quá tải. Vào tháng 5/2016, khi hai máy phát chính đồng thời gặp sự cố, đảo đã phải cắt điện luân phiên trong hơn một tháng. Tình trạng này tái diễn vào cuối năm 2023 khi ba máy phát gặp sự cố, làm giảm 4 MW công suất, không đủ đáp ứng nhu cầu sản xuất và dịch vụ.

Bà Nguyễn Thị Tình, chủ một khách sạn 24 phòng trên đường Trần Phú, cho biết trước đây, do sử dụng nguồn điện từ diesel, đảo thường xuyên mất điện tới 6 tiếng mỗi ngày, khiến các cơ sở lưu trú phải sử dụng máy phát dự phòng. Chi phí dầu cho máy phát dự phòng dao động từ 500.000 đến một triệu đồng mỗi ngày, và tiếng ồn từ máy phát cũng gây ảnh hưởng đến trải nghiệm của khách du lịch.

“Trong nhiều năm, chúng tôi luôn lo lắng về tình trạng mất điện bất ngờ. Giờ đây, khi có điện lưới quốc gia, chúng tôi có thể yên tâm phát triển dịch vụ du lịch và phục vụ khách hàng tốt hơn,” bà Tình chia sẻ.

Ông Lê Anh Tú, Bí thư Đặc khu Côn Đảo, cho biết việc đưa điện lưới ra đảo là điều kiện tiên quyết để địa phương phát triển đột phá và thu hút đầu tư, đặc biệt trong lĩnh vực du lịch sinh thái và nghỉ dưỡng cao cấp. “Ánh sáng từ điện lưới không chỉ mang lại tiện nghi mà còn là niềm tin để người dân gắn bó và xây dựng quê hương ở tuyến đầu Tổ quốc,” ông Tú nói.

Ông Tú cũng nhấn mạnh rằng nguồn điện ổn định sẽ nâng cao chất lượng cuộc sống của người dân, từ y tế, giáo dục đến các dịch vụ thiết yếu. Đồng thời, dự án này khẳng định năng lực triển khai các dự án quy mô lớn và ứng dụng công nghệ hiện đại của ngành điện Việt Nam, ngay cả trong điều kiện thi công khắc nghiệt trên biển.
