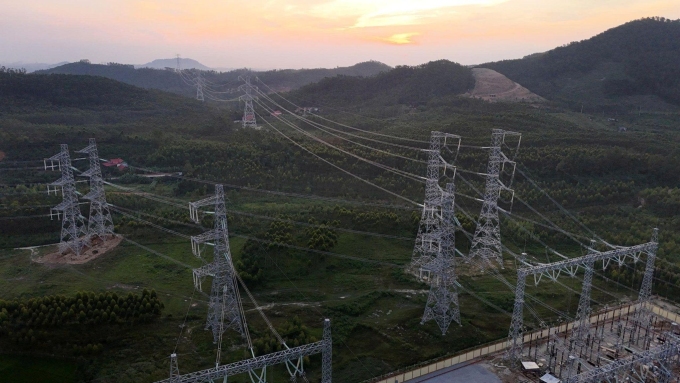

Vào lúc 23h12 ngày 30/9, Tập đoàn Điện lực Việt Nam (EVN) đã chính thức đóng điện thành công dự án đường dây 500 kV Lào Cai – Vĩnh Yên, đánh dấu một cột mốc quan trọng khi vượt tiến độ tới 8 tháng so với kế hoạch ban đầu. Sự kiện này có ý nghĩa lớn trong việc tăng cường năng lực truyền tải điện cho hệ thống điện quốc gia.

Cùng thời điểm, các hạng mục đồng bộ quan trọng khác cũng đã được đưa vào vận hành. Trong hai ngày 29 và 30/9, trạm biến áp 500 kV Lào Cai giai đoạn 2 và ngăn lộ 500 kV tại trạm biến áp Vĩnh Yên đã hoàn thành và sẵn sàng hoạt động, góp phần tối ưu hóa hiệu quả của toàn bộ hệ thống.

Được xác định là công trình trọng điểm quốc gia, đường dây 500 kV Lào Cai – Vĩnh Yên có tổng chiều dài gần 230 km, với 468 vị trí móng cột, trải dài trên địa bàn hai tỉnh Lào Cai và Phú Thọ. Tổng mức đầu tư của dự án lên tới hơn 7.410 tỷ đồng, trong đó 80% là vốn vay từ Vietcombank và phần còn lại là vốn đối ứng của EVN. Bên cạnh đó, dự án trạm biến áp 500 kV Lào Cai giai đoạn 2, với tổng vốn đầu tư hơn 1.564 tỷ đồng, cũng đã hoàn thành đồng bộ với đường dây truyền tải, đảm bảo sự phối hợp nhịp nhàng giữa các thành phần của hệ thống.
Sau khi đi vào vận hành, tuyến đường dây 500 kV Lào Cai – Vĩnh Yên có khả năng truyền tải khoảng 3.000 MW điện từ các nhà máy thủy điện khu vực Tây Bắc và các vùng lân cận, bổ sung nguồn cung đáng kể cho hệ thống điện quốc gia. Đồng thời, công trình này còn tăng cường khả năng nhập khẩu điện, liên kết mạnh mẽ các khu vực trong hệ thống, nâng cao độ an toàn và ổn định, giảm thiểu tổn thất điện năng và cải thiện hiệu quả sản xuất kinh doanh của EVN.
Đại diện EVN cho biết, trong quá trình triển khai dự án, đơn vị đã phải đối mặt với nhiều thách thức lớn, bao gồm điều kiện thời tiết khắc nghiệt, địa hình đồi núi phức tạp và khối lượng công việc giải phóng mặt bằng đồ sộ. Tuy nhiên, nhờ sự chỉ đạo sát sao của Chính phủ, các bộ ngành, địa phương, cùng với nỗ lực không ngừng nghỉ của đội ngũ kỹ sư, công nhân và sự hỗ trợ tích cực của lực lượng quân đội, công an, công trình đã được hoàn thành vượt tiến độ.
EVN dự kiến sẽ tiếp tục phối hợp với các đơn vị liên quan để hoàn tất các thủ tục cần thiết và bàn giao công trình để đưa vào vận hành chính thức trong những ngày đầu tháng 10. Sự kiện này cũng là một hoạt động chào mừng 71 năm ngày Giải phóng Thủ đô (10/10/1954 – 10/10/2025), Đại hội Đảng bộ Chính phủ lần thứ nhất và Đại hội Đảng toàn quốc lần thứ XIV.
