Dự án xây dựng trụ sở mới của Bộ Ngoại giao trên đường Lê Quang Đạo, Hà Nội, với tổng mức đầu tư hơn 6.900 tỷ đồng, đang đối mặt với nhiều vấn đề nghiêm trọng sau kết luận thanh tra của Thanh tra Chính phủ. Dự án này, được khởi công từ năm 2009 và dự kiến hoàn thành với ba tòa nhà, cùng các công trình phụ trợ, đến nay vẫn chưa thể đưa vào sử dụng.
Theo kết luận thanh tra công bố ngày 30/10, dự án đã chậm tiến độ tới 10 năm so với kế hoạch ban đầu. Việc chậm trễ này, cùng với bốn lần điều chỉnh dự án, không những không đạt được mục tiêu đề ra mà còn tiềm ẩn nguy cơ lãng phí lớn. Việc thi công gián đoạn qua nhiều giai đoạn khiến dự án không thể hoàn thành đúng tiến độ, gây phát sinh chi phí sửa chữa, khắc phục cho các nhà thầu trước khi nghiệm thu. Chi phí quản lý, bảo lãnh và bảo hành cũng vượt quá mức quy định.

Đáng chú ý, các hạng mục như tòa A và một phần tòa B, đã được nghiệm thu từ cuối năm 2016 với tổng giá trị xây lắp và thiết bị là 1.666 tỷ đồng, nhưng vẫn chưa được bàn giao và đưa vào sử dụng sau 9 năm. Trong giai đoạn từ 2009 đến 2024, dự án cũng không sử dụng hết nguồn vốn được cấp và không đạt được các mục tiêu đề ra.
Ngoài ra, Thanh tra Chính phủ còn phát hiện việc ban quản lý dự án đã thanh quyết toán cho 8 đoàn công tác nước ngoài trong giai đoạn 2010-2014, bao gồm cả cán bộ không tham gia trực tiếp vào dự án, gây lãng phí hơn 700 triệu đồng. Theo kết luận, việc dự án dừng thi công theo từng giai đoạn và kéo dài hơn 10 năm đã gây lãng phí hơn 4.000 tỷ đồng vốn nhà nước.
Thanh tra Chính phủ xác định trách nhiệm thuộc về Bộ trưởng, Thứ trưởng Ngoại giao phụ trách dự án, cán bộ Cục Quản trị – Tài vụ, ban quản lý dự án và các đơn vị, cá nhân liên quan.

Trước tình hình này, Bộ Ngoại giao đã kiến nghị dừng chủ trương đầu tư, xử lý các vướng mắc hiện tại, và đề xuất xây dựng trụ sở mới tại một địa điểm khác. Tuy nhiên, Thanh tra Chính phủ cho rằng cần kiểm toán để xác định chính xác giá trị dự toán, tổng dự toán và tổng mức đầu tư trước khi có quyết định điều chuyển dự án, để tránh gây thất thoát, lãng phí ngân sách.
Đáng chú ý, Thanh tra Chính phủ đã chuyển thông tin, hồ sơ, tài liệu liên quan đến 5 vụ việc có dấu hiệu hình sự đến Bộ Công an để điều tra, xử lý theo thẩm quyền. Các vụ việc này liên quan đến các tội danh như vi phạm quy định về đấu thầu, đầu tư công trình xây dựng, và quản lý, sử dụng tài sản nhà nước gây thất thoát, lãng phí.
Trong quá trình thi tuyển phương án kiến trúc, hội đồng thi tuyển đã hạ điểm chuẩn để đưa công ty đã bị loại quay trở lại, cụ thể là lựa chọn phương án của Công ty Heerim (Hàn Quốc) thay vì phương án được chấm điểm cao nhất của Công ty GMP International AmbH-Inros Lacker (Đức). Thanh tra Chính phủ cũng chỉ ra nhiều sai phạm trong việc lập dự án, thiết kế xây dựng, phê duyệt dự toán và ký hợp đồng các gói thầu vượt tổng mức đầu tư.
Ngoài ra, việc thuê tư vấn nước ngoài hỗ trợ quản lý dự án và giám sát thi công cũng bị cho là không đủ căn cứ và không chứng minh được sự cần thiết, gây thiệt hại tạm tính là 79,2 tỷ đồng. Thanh tra cũng chỉ ra nhiều vi phạm trong quá trình thực hiện 10 gói thầu, với tổng giá trị nguy cơ gây thiệt hại cho ngân sách nhà nước tạm tính là 127,5 tỷ đồng.

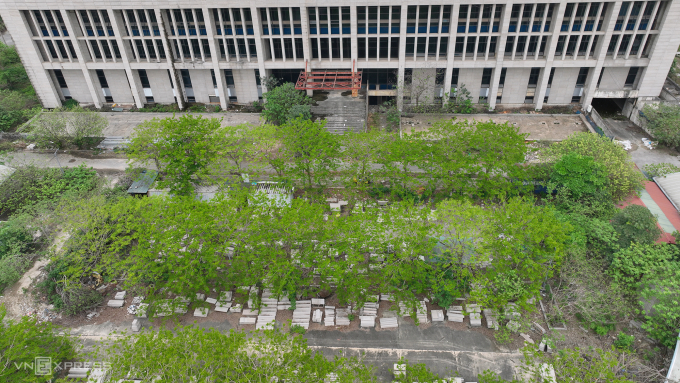

Dự án trụ sở Bộ Ngoại giao, được kỳ vọng trở thành nơi tổ chức các nghi lễ chính thức, hội nghị quốc tế lớn, và khu làm việc của lãnh đạo Bộ, hiện chỉ được sử dụng một phần nhỏ, trong khi phần lớn diện tích vẫn để trống. Ngày 25/3, Thường trực Ban Chỉ đạo Trung ương về phòng chống tham nhũng, tiêu cực đã thống nhất đưa dự án này vào diện theo dõi, chỉ đạo.
Admin
Nguồn: VnExpress
